Procédure intégration stockage batterie : guide 2026

  • 16 hours ago
  • 9 min read

Un technicien en pleine installation d’un système de stockage d’énergie par batteries.

TL;DR:
  • La procédure d’intégration d’un stockage batterie nécessite une coordination entre réglementations ICPE, conformité européenne et raccordement au réseau. Une planification rigoureuse dès la phase de faisabilité permet d’éviter retards et surcoûts liés à la complexité administrative. Il est essentiel d’anticiper chaque étape pour garantir la viabilité, la sécurité et la conformité du projet BESS.



La procédure intégration stockage batterie désigne l’ensemble des démarches réglementaires, techniques et administratives nécessaires pour implanter un système de stockage d’énergie par batterie (BESS, Battery Energy Storage System) conforme et opérationnel dans une installation professionnelle ou industrielle. Ce guide couvre les trois axes indissociables de tout projet BESS en Europe : les obligations ICPE, les exigences du règlement UE 2023/1542, et la procédure de raccordement réseau auprès d’Enedis ou RTE. Maîtriser ces étapes dès la phase de conception conditionne directement la viabilité du projet et le respect du calendrier.



Quelles sont les démarches réglementaires à respecter pour intégrer un stockage batterie ?



La conformité réglementaire est le premier verrou à lever dans tout projet d’intégration de batterie. En France, les installations BESS sont soumises à la nomenclature des Installations Classées pour la Protection de l’Environnement (ICPE), et le classement applicable détermine l’ensemble de la procédure administrative.



La rubrique ICPE 2925 constitue la référence principale pour les batteries lithium-ion. Le seuil de 600 kW de puissance installée déclenche une déclaration simple, tandis que des seuils inférieurs ou des configurations particulières peuvent imposer un régime plus contraignant. D’autres rubriques s’appliquent en parallèle selon la configuration du site : la rubrique 1510 pour le stockage de matières combustibles, par exemple.



Les trois régimes ICPE se distinguent par leur niveau d’exigence :



  • Déclaration : dossier simplifié, délai court, adapté aux installations de faible puissance.

  • Enregistrement : instruction par la DREAL, délai de plusieurs mois, dossier technique complet requis.

  • Autorisation : procédure lourde incluant étude d’impact environnemental, étude de dangers et enquête publique. Ce régime s’applique aux projets de grande capacité.



Le démarrage précoce des démarches ICPE est indispensable pour éviter des retards coûteux. Un classement mal anticipé en phase de conception peut forcer une révision du dimensionnement et décaler l’ensemble du calendrier de plusieurs mois.



À ces obligations nationales s’ajoute le règlement européen UE 2023/1542. Ce texte impose à l’opérateur économique une déclaration d’empreinte carbone et un passeport numérique de batterie (DPP, Digital Product Passport) pour toute batterie industrielle de plus de 2 kWh. Le DPP devient obligatoire à partir du 18 février 2027. Il contient un identifiant unique et des données structurées sur la conformité, la durabilité et la traçabilité du produit. Cette obligation concerne directement les entreprises qui achètent ou déploient des systèmes BESS en Europe.

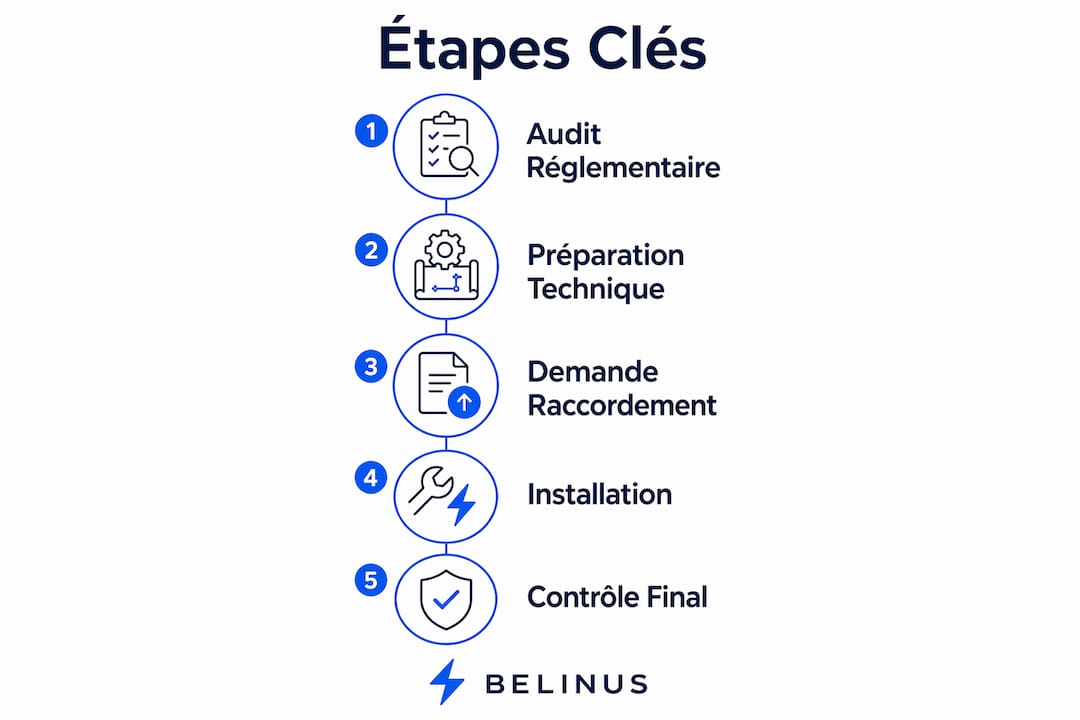

Infographie présentant les étapes essentielles pour intégrer une solution de stockage par batteries

Le droit de l’urbanisme peut également s’appliquer selon la localisation du projet. Un permis de construire ou une déclaration préalable de travaux peut être requis pour l’installation de containers ou de locaux techniques dédiés.



Conseil de pro: Réalisez un audit réglementaire complet dès la phase de faisabilité, avant tout engagement contractuel avec un fournisseur de batteries. Identifier le régime ICPE applicable et les obligations UE en amont évite des surprises qui remettent en cause le budget ou le planning.



Comment intégrer techniquement un système de stockage batterie dans une installation professionnelle ?



L’intégration physique d’un BESS va bien au-delà de la pose de modules de batteries. Elle mobilise plusieurs corps de métier et exige une conception rigoureuse de l’espace, des systèmes de sécurité et des interfaces électriques.


Un ingénieur procède à la vérification d’un système de stockage d’énergie par batteries.

Un système BESS professionnel se compose de plusieurs éléments interdépendants :



Composant

Rôle

Modules de batteries (LFP, graphène, HUC)

Stockage de l’énergie électrique

BMS (Battery Management System)

Surveillance et protection des cellules

PCS (Power Conversion System)

Conversion AC/DC entre batterie et réseau

Transformateur HTA/BT

Adaptation de tension pour raccordement réseau

EMS (Energy Management System)

Optimisation des flux énergétiques en temps réel

La préparation des locaux conditionne la fiabilité à long terme de l’installation. L’intégration physique d’un BESS exige une ventilation dimensionnée, une détection de gaz, un système d’extinction incendie adapté aux batteries lithium, et une supervision continue de la température et de l’humidité. Ces exigences ne sont pas optionnelles : elles conditionnent la conformité aux normes de sécurité et la validité de l’assurance du site.



L’interface électrique doit respecter la norme NF C 15-100 pour les installations basse tension, et les prescriptions techniques du gestionnaire de réseau pour les raccordements en haute tension. La compatibilité entre le PCS et l’EMS du bâtiment est un point critique souvent sous-estimé. Un EMS mal paramétré peut annuler les bénéfices économiques de l’installation en ne pilotant pas correctement les cycles de charge et décharge.



L’intégration avec les autres systèmes énergétiques du bâtiment, notamment les panneaux photovoltaïques et les bornes de recharge pour véhicules électriques, requiert une architecture de communication unifiée. Les batteries pour systèmes solaires couplées à un EMS centralisé permettent d’arbitrer en temps réel entre autoconsommation, injection réseau et recharge de flotte.



Conseil de pro: Exigez de votre fournisseur de BESS une documentation complète sur les protocoles de communication du BMS (Modbus, CAN bus, MQTT). La compatibilité avec votre EMS doit être vérifiée avant la signature du contrat, pas lors de la mise en service.



Quelles sont les étapes clés pour le raccordement réseau des systèmes de stockage batterie ?



Le raccordement au réseau public est la troisième dimension structurante de la procédure d’intégration. Sa séquence administrative suit un ordre précis et non négociable.



  1. Dépôt de la demande de raccordement (DR) auprès du gestionnaire de réseau compétent : Enedis pour le réseau de distribution, RTE pour le réseau de transport. Cette demande inclut les caractéristiques techniques du BESS et le schéma d’implantation.

  2. Réception de la Proposition Technique et Financière (PTF) : le gestionnaire évalue la faisabilité du raccordement et chiffre les travaux nécessaires sur le réseau. Le délai de traitement de la PTF varie de quelques mois à plus d’un an selon la saturation du réseau local. Ce délai peut à lui seul décaler la mise en service d’un projet entier.

  3. Acceptation de la PTF et signature des contrats : contrat de raccordement et contrat d’accès au réseau. Ces documents définissent les conditions techniques et financières de la connexion.

  4. Réalisation des travaux de raccordement par le gestionnaire de réseau, puis contrôle de conformité avant mise sous tension.



Étape

Acteur principal

Délai indicatif

Dépôt de la DR

Porteur de projet

Immédiat

Instruction et PTF

Enedis / RTE

3 à 12 mois

Signature des contrats

Porteur de projet

1 à 2 mois

Travaux de raccordement

Enedis / RTE

3 à 6 mois

Les projets européens de grande envergure illustrent l’importance de sécuriser la capacité de raccordement avant d’engager les autorisations et les études. Le groupe suisse BKW, avec son projet de 400 MW et 800 MWh à Mühleberg, a structuré l’ensemble de son calendrier autour de jalons de raccordement pluriannuels, avec une mise en service visée en 2030. Cette approche confirme que le raccordement n’est pas une formalité finale mais un jalon structurant dès le début du projet.



La coordination entre raccordement réseau, autorisation ICPE et conformité UE est le défi central de la gestion de projet BESS. Un retard dans l’une de ces dimensions peut forcer une révision du dimensionnement et affecter l’ensemble du calendrier.



Quelles bonnes pratiques adopter pour une intégration optimale ?



L’optimisation stockage énergie ne se joue pas uniquement sur le choix de la technologie de batterie. Elle repose sur la qualité de la planification et la rigueur de l’exécution à chaque étape.



Les erreurs les plus fréquentes dans les projets BESS professionnels sont évitables avec une méthode rigoureuse :



  • Planifier les trois axes en parallèle dès la phase de faisabilité : ICPE, conformité UE et raccordement réseau. Traiter ces démarches séquentiellement allonge le projet de six à dix-huit mois.

  • Anticiper la collecte des données fournisseurs pour le passeport numérique. Obtenir ces données sur la chimie des cellules, le mix électrique de fabrication et l’origine des matières peut prendre plusieurs semaines et bloquer la conformité UE.

  • Mettre en place une surveillance continue dès la mise en service : température, état de charge, cycles de charge et décharge, alertes BMS. Un suivi actif permet de détecter les dérives avant qu’elles deviennent des pannes.

  • Former les équipes de maintenance aux spécificités des batteries lithium : risques thermiques, procédures d’urgence, protocoles de déconnexion sécurisée.

  • Prévoir un audit réglementaire post-installation pour vérifier la conformité effective de l’installation par rapport aux autorisations obtenues.



Le choix du stockage électrique adapté au profil de consommation du site est également déterminant. Un dimensionnement insuffisant génère des cycles de charge trop fréquents qui dégradent prématurément les batteries. Un surdimensionnement immobilise du capital sans retour sur investissement.



Conseil de pro: Désignez un chef de projet unique responsable de la coordination entre les équipes techniques, juridiques et le gestionnaire de réseau. La fragmentation des responsabilités est la première cause de retard dans les projets BESS de taille intermédiaire.



Points clés



La procédure d’intégration d’un système de stockage batterie exige la coordination simultanée des démarches ICPE, de la conformité UE 2023/1542 et du raccordement réseau pour garantir la viabilité du projet.



Point

Détails

Audit réglementaire préalable

Identifier le régime ICPE applicable avant tout engagement contractuel pour éviter des révisions coûteuses.

Conformité UE 2023/1542

Préparer le passeport numérique (DPP) et la déclaration d’empreinte carbone dès la sélection du fournisseur.

Raccordement réseau anticipé

Déposer la demande de raccordement auprès d’Enedis ou RTE dès la phase de faisabilité, le délai pouvant dépasser un an.

Intégration technique complète

Inclure ventilation, détection gaz, extinction incendie et compatibilité EMS dans la conception initiale du site.

Coordination des trois axes

Gérer ICPE, conformité produit et raccordement en parallèle pour éviter des décalages de calendrier en cascade.

Ce que l’expérience terrain enseigne sur la procédure BESS



Après avoir accompagné de nombreux projets d’intégration de stockage batterie en Europe, je constate que la majorité des retards ne viennent pas de la technologie. Ils viennent d’une sous-estimation systématique de la complexité administrative.



Les entreprises qui réussissent leurs projets BESS dans les délais ont un point commun : elles traitent la conformité réglementaire comme une contrainte de conception, pas comme une case à cocher en fin de projet. Lancer la demande de raccordement six mois après avoir commandé les batteries est une erreur que j’ai vue répétée sur des projets de toutes tailles.



Ce qui m’inquiète pour les prochaines années, c’est la montée en charge du règlement UE 2023/1542. Beaucoup d’entreprises n’ont pas encore mesuré ce que représente concrètement la collecte des données fournisseurs pour le passeport numérique. Ce n’est pas un formulaire à remplir. C’est un travail de traçabilité qui remonte jusqu’aux mines de lithium et aux usines de cathodes. Les innovations en matière de batteries accélèrent, mais la chaîne de conformité documentaire ne suit pas encore au même rythme.



Mon conseil aux professionnels qui planifient un projet BESS en 2026 : constituez votre dossier réglementaire avant de sélectionner votre technologie. Le choix de la chimie de batterie peut être influencé par les seuils ICPE et les exigences de traçabilité UE. Inverser cet ordre, c’est prendre le risque de devoir changer de fournisseur en cours de route.



— Marc



Accompagnez votre projet BESS avec Belinus



La procédure d’intégration d’un système de stockage batterie mobilise simultanément des compétences réglementaires, techniques et réseau que peu d’équipes internes maîtrisent en totalité. Belinus accompagne les professionnels et entreprises européennes à chaque étape, de l’audit de faisabilité jusqu’à la mise en service et la supervision via son EMS centralisé.


https://belinus.com

Que votre projet porte sur un système de 400 kWh ou une installation scalable au niveau MW, Belinus propose une conception sur mesure intégrant les technologies LFP, graphène et HUC, avec un système de gestion énergétique optimisé par tarification dynamique toutes les 15 minutes. Contactez les équipes Belinus pour un audit initial et une modélisation financière adaptée à votre site.



FAQ



Qu’est-ce que la procédure ICPE pour un BESS ?



La procédure ICPE classe l’installation selon sa puissance et sa configuration, déterminant le régime applicable : déclaration, enregistrement ou autorisation. La rubrique 2925 est la référence principale pour les batteries lithium-ion en France.



Quand faut-il déposer la demande de raccordement réseau ?



La demande de raccordement auprès d’Enedis ou RTE doit être déposée dès la phase de faisabilité du projet. Le délai de traitement peut dépasser un an selon la saturation du réseau, ce qui en fait un jalon structurant du calendrier global.



Le règlement UE 2023/1542 s’applique-t-il aux batteries industrielles ?



Oui. Ce règlement impose un passeport numérique (DPP) et une déclaration d’empreinte carbone pour toute batterie industrielle de plus de 2 kWh. Le DPP devient obligatoire à partir du 18 février 2027.



Quels composants sont indispensables dans un système BESS professionnel ?



Un BESS professionnel comprend au minimum des modules de batteries, un BMS, un PCS, un transformateur adapté et un EMS. La gestion thermique, la détection de gaz et les systèmes d’extinction incendie sont également requis pour la conformité sécurité.



Combien de temps dure une procédure d’intégration complète ?



La durée varie selon le régime ICPE applicable et la saturation du réseau local. Un projet en régime de déclaration avec raccordement simple peut être finalisé en six à douze mois. Un projet soumis à autorisation ICPE avec raccordement HTB peut nécessiter deux à quatre ans.



Recommandation







Comments
